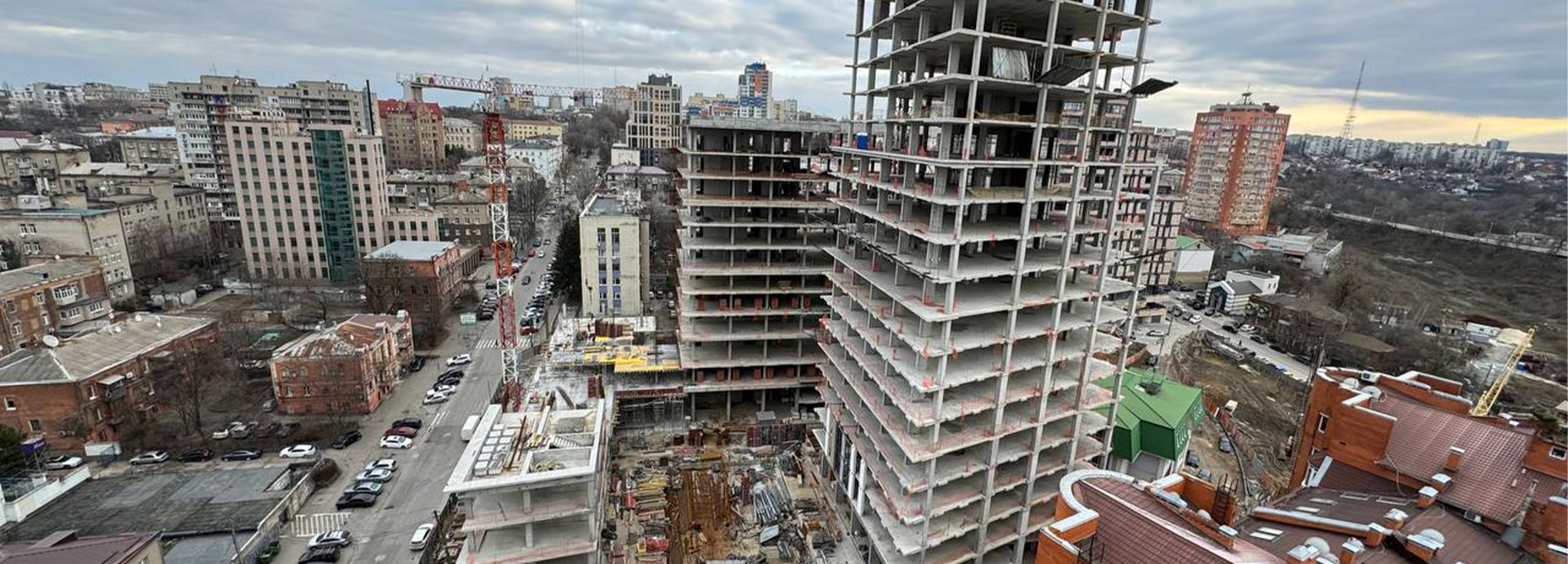

Ermolaev Center приступив до робіт по кладці! 13-ти та 17-ти поверхові будівлі повністю відлиті. Пропонуємо зазирнути на будівельний майданчик та ознайомитись із щомісячним звітом з будівництва.

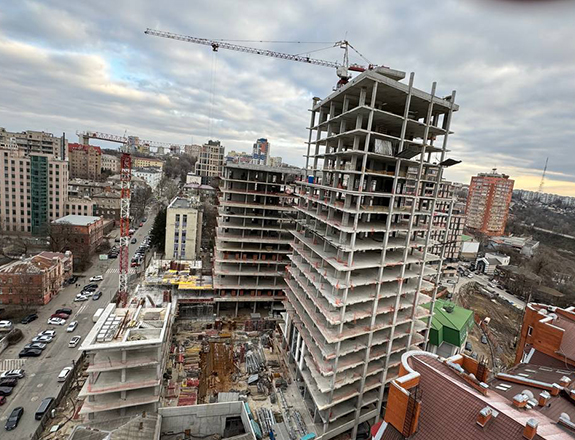

Офісна вежа (13 пов.):

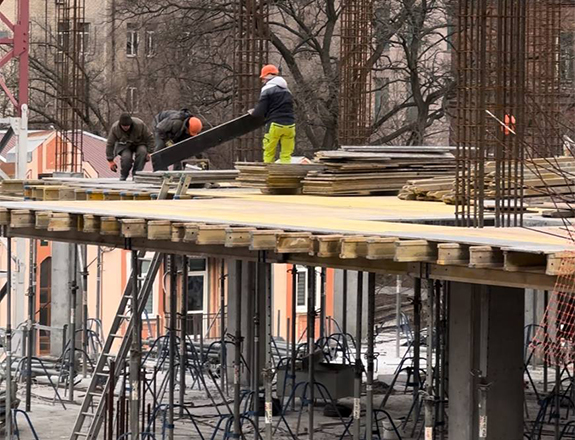

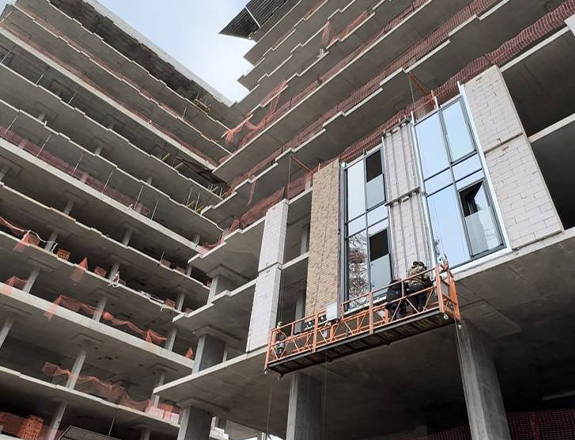

- ЗБ каркас завершено
- Виконали 20% кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
- Зливова каналізація – 15%

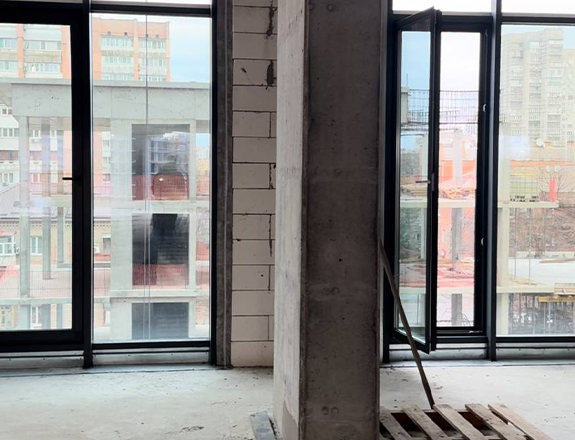

Офісна вежа (4 поверхи):
- ЗБ каркас – 90%
- Система вентиляції – 45%
Житлова вежа (17 пов.):
- ЗБ каркас завершено
- Виконали 25% кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
- Виконана система витяжної вентиляції на 95%
- Система димовидалення – 80%
- Зливова каналізація – 15%
- МК каркас для пілонів та «корони» виготовлений, зараз на оцинкуванні
Частина історична:
- Влаштування пальового огородження котловану – 100%

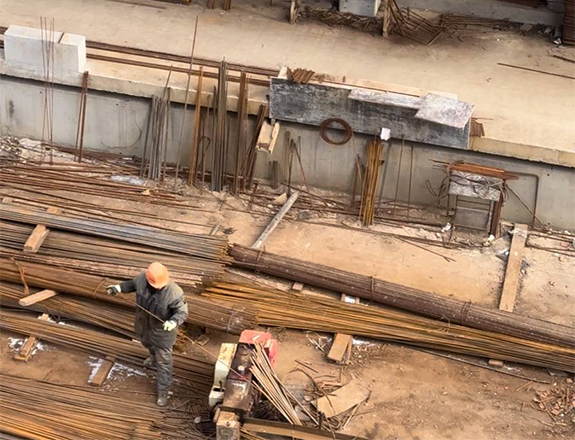

- Устрій паль – 100%
- Устрій ростверків – 100%
- Гідроізоляція пальової огорожі – 100%
- Зворотне засипання котловану – 100%
- Зб каркас до позначки 0.000 – 100%
- Зб каркас вище позначки 0.000 – 65%
Стилобат
- Підготовчі роботи до влаштування покрівлі, що експлуатується
- Скульптура. Каркас виконаний, триває процес формування форми з нержавіючої сталі
- Системи водовідведення – 15%
Паркінг
- Виконали 85% обсягу влаштування бетонної підлоги
- Дренажні канали та приямки виконані повністю – 100%
- Гідроізоляція дренажних каналів – 100%
- Монтаж системи вентиляції – 100%
- Монтаж системи димовидалення паркінгу – 100%
- Здійснюється приймання автоматизованих систем на об’єкті – 100%

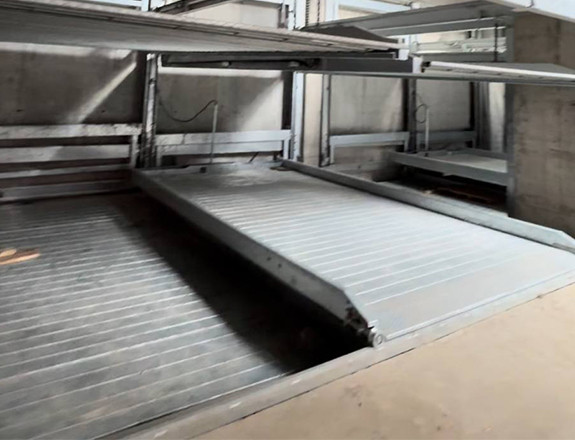

- Сортовано 65% автоматизованих паркувальних систем
- Чавунна зливова каналізація – 10%
Зовнішні мережі:
- Мережі зовнішнього водопроводу та каналізації – 100%
- Слаботкові мережі (зв’язок, інтернет) – 100%
Благоустрій прилеглої території:
- Влаштування зливового лотка на стику вул. Шевченка та пров. Шевченка – 100%
- Благоустрій у районі будинку Шевченка, 22 – 100%
- Благоустрій у Шевченку,47 – 90%
