Отчет со строительной площадки состоянием на 07.10.21

07 Окт 2021

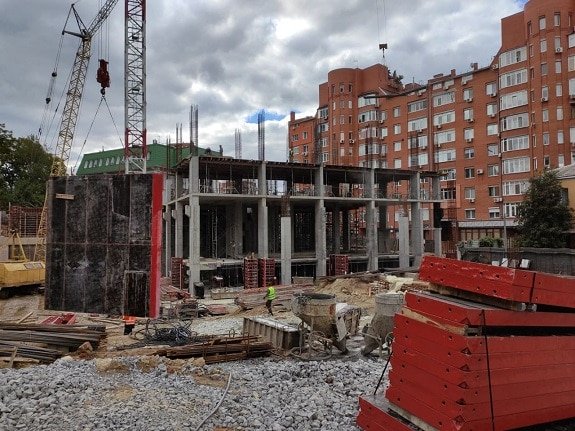

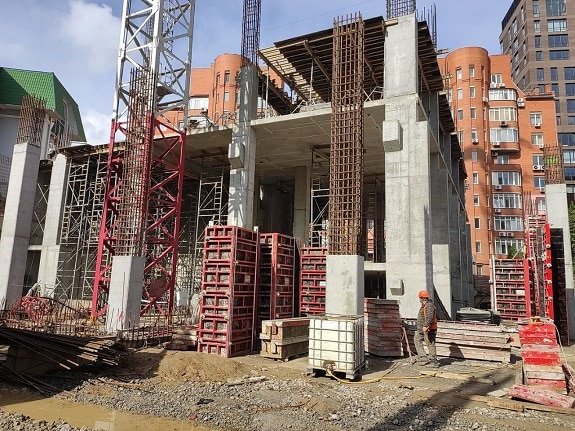

Residential tower:

  • полностью выполнены сваи, ростверки и сделана обратная засыпка ростверков — 100%;

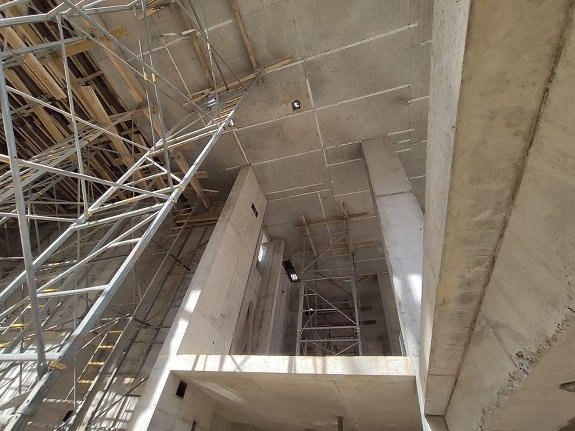

  • 100% стен, колон и плиты перекрытия до отметки 0.000;
  • выполнена бентонитовая гидроизоляция ростверков — 100 %;
  • смонтирован и работает башенный кран;
  •  смонтировано и забетонировано 100% приямков;
  • выставлена опалубка и заармировано 25 % плиты перекрытия в отметке +3.260;
  • выполнено 75 % колон первого этажа (отметка +3.270).

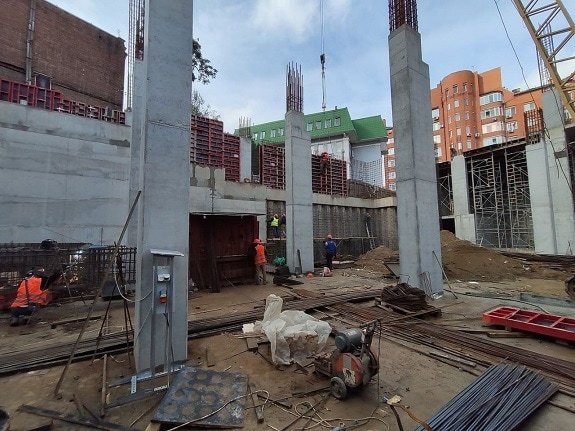

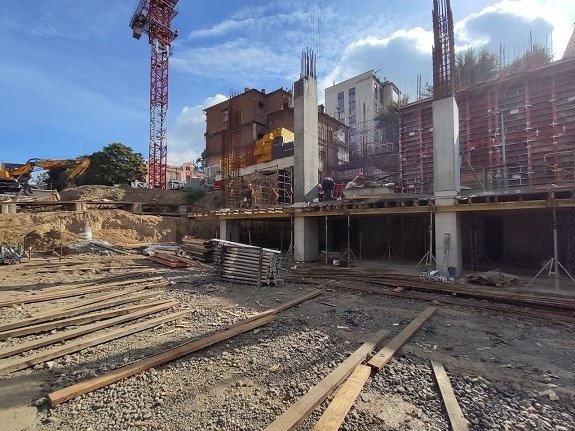

Business tower:

  • сваи котлована выполнены на 100%;
  • ростверки выполнены на 100 %;
  • 85% колонны и стены диафрагмы до отметки 0.000;
  • бентонитовые маты смонтированы на 100%;
  • навесная стена готова на 100%.

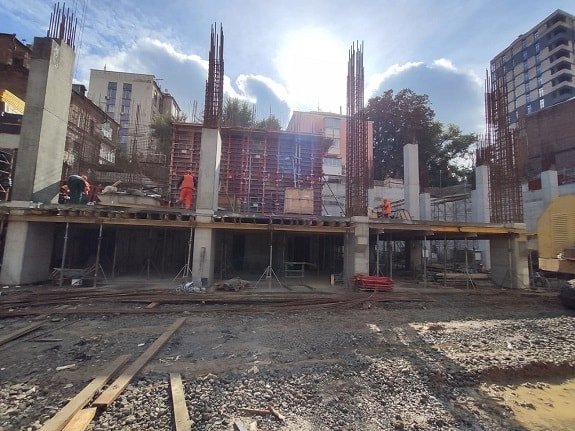

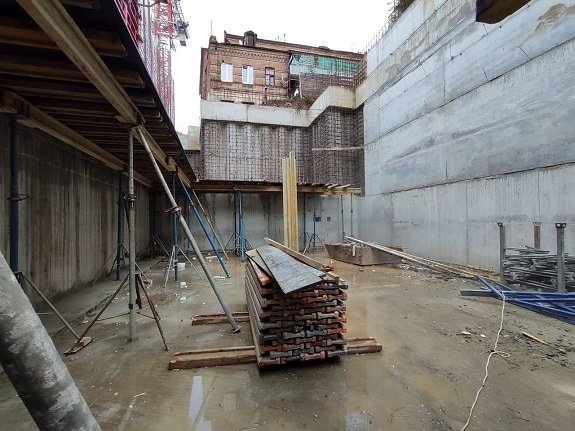

Parking:

  • сваи выполнены на 100%;
  • ростверки на 100%;
  • колонны 100% до 0.000;
  • стены 30% до 0.000.

По периметру выполнена на 100% подпорная стена из свай ограждения.
Смонтирован и запущен второй башенный кран.
