Несмотря на снежную погоду работы по МФК Ermolaev Center продолжаются. Делимся свежим отчетом за декабрь.

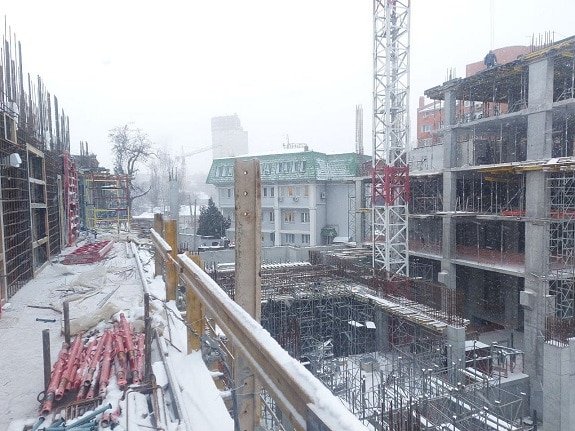

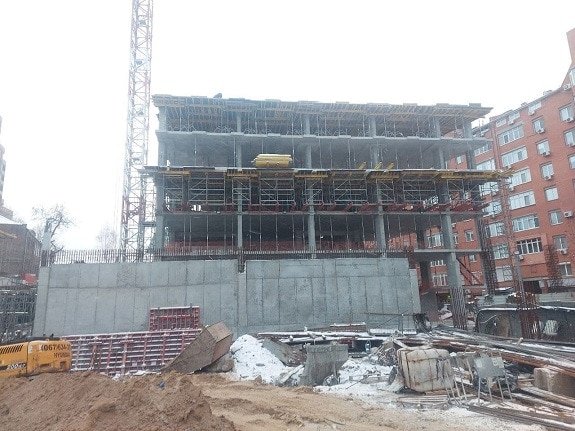

Residential tower:

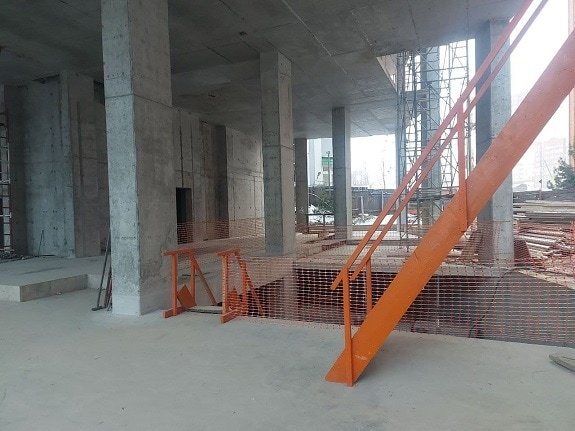

- выполнен железобетонный каркас до отметки + 10,400 (3 этаж) – 100%;
- выполнен железобетонный каркас до отметки +13,710 (4 этаж) – 50%.
Business tower:

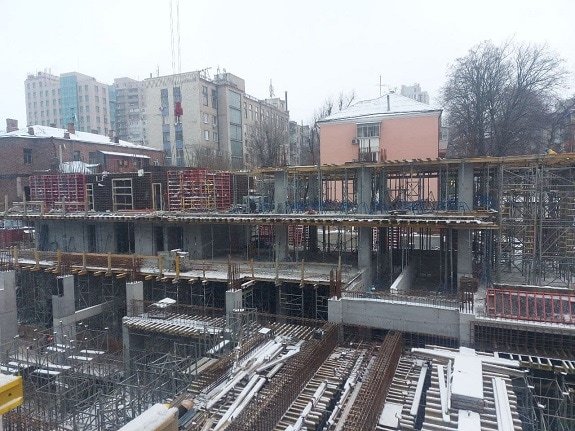

- стены диафрагмы на отметке +3,570 (2 этаж) – 100%;
- колонны на отметке +3,570 (2 этаж) – 80%;
- монтаж опалубки и армировка плиты перекрытия на отметке + 6,600 (3 этаж) – 50%.

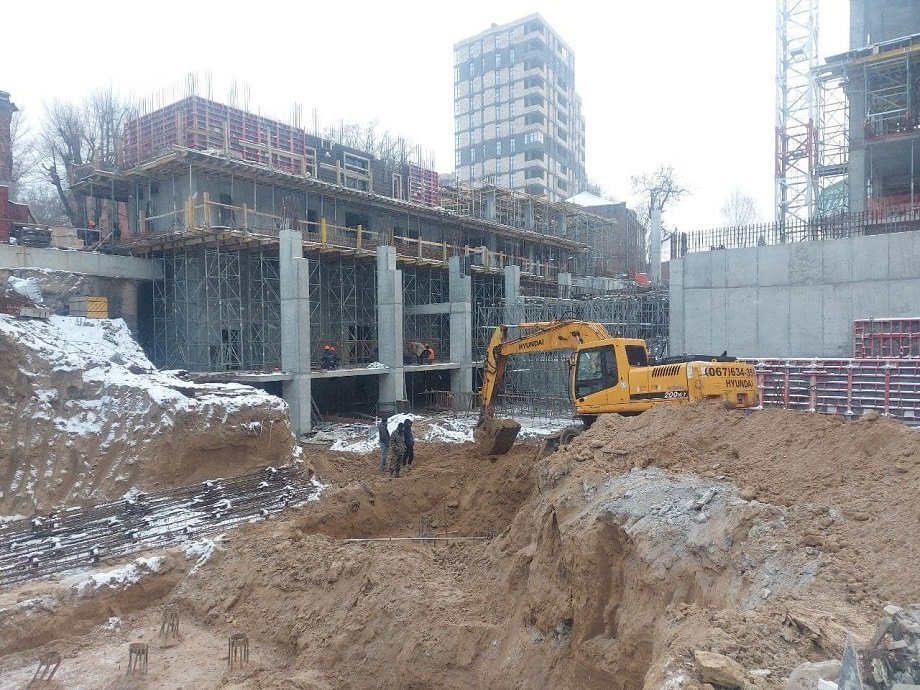

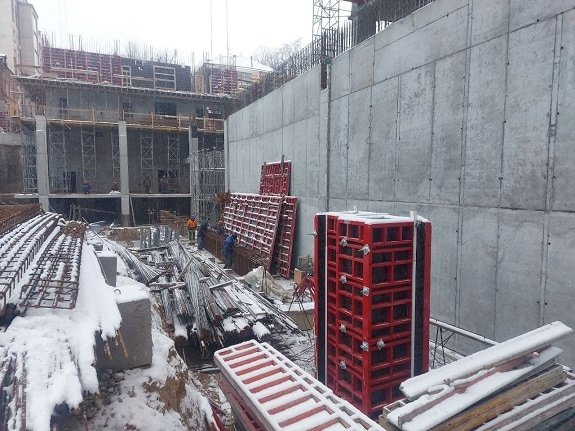

Parking:
- колонны до отметки 0.000 (1 этаж) – 100 %;
- стены до отметки 0.000 – 75%;
- смонтирована опалубка под плиту перекрытия – 60%;
- армирование балок под плиту перекрытия – 45%.
Прочие работы:
- по ул. Шевченко проложены трубы канализации – 100%;
- работы по устройству колодцев с подключением к городской системе – 75%;
- работы по устройству ливневой канализации на ул. Шевченко – 60%;
- водопровод – 10%
