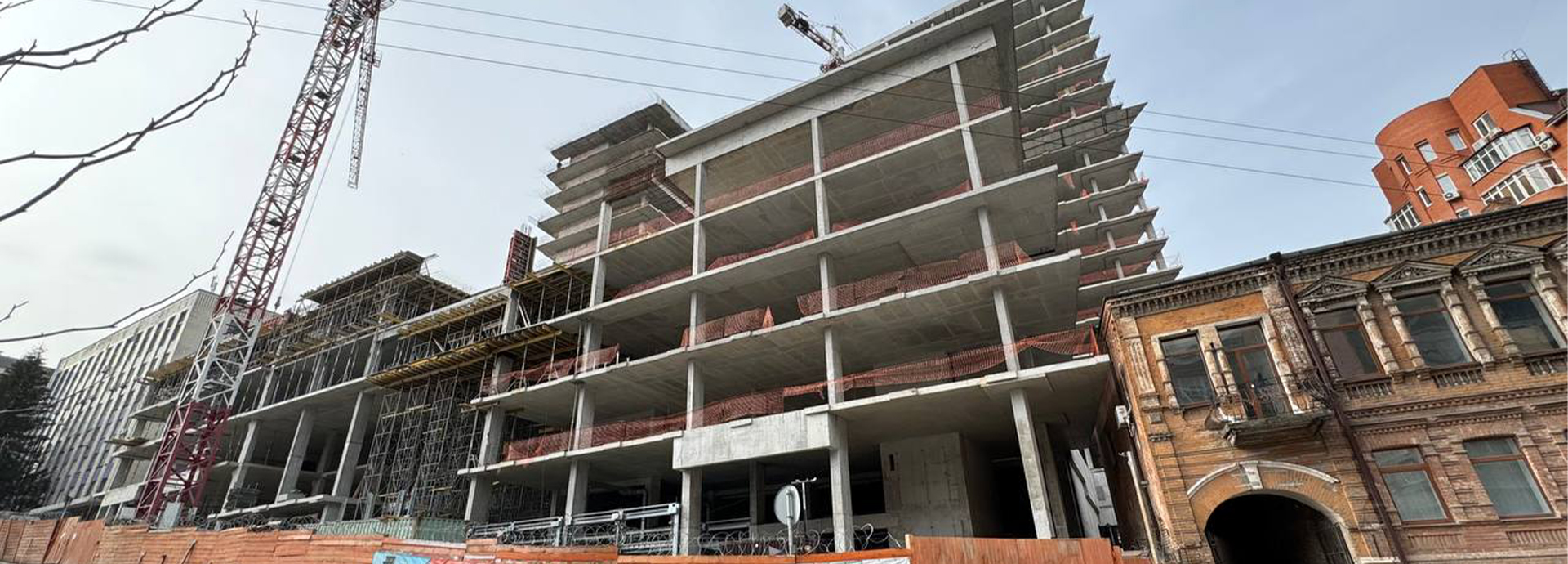

Офісна вежа (13 пов.):
- ЗБ каркас завершено – 100%
- Виконали 20% кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
- Зливова каналізація – 65%
- Влаштування покрівлі – 10%
Офісна вежа (4 пов.):

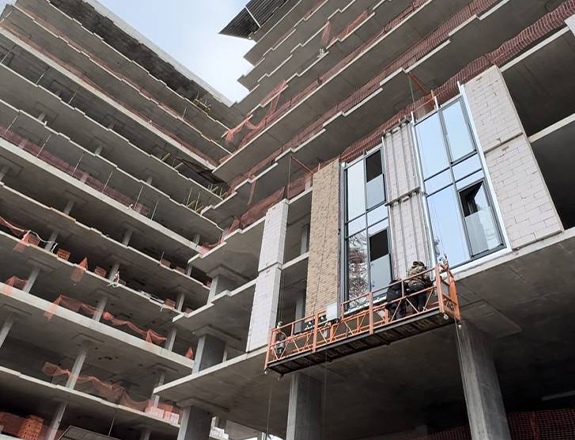

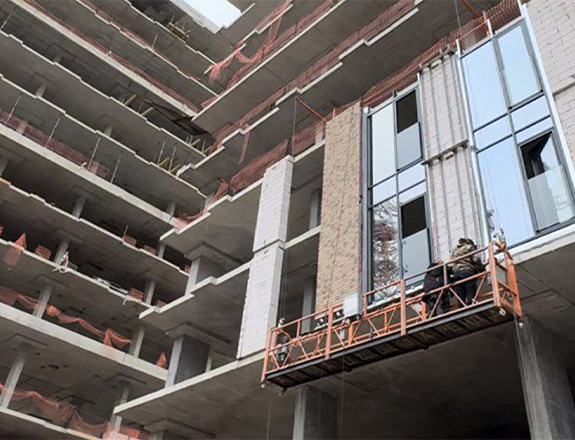

- ЗБ каркас – 90%

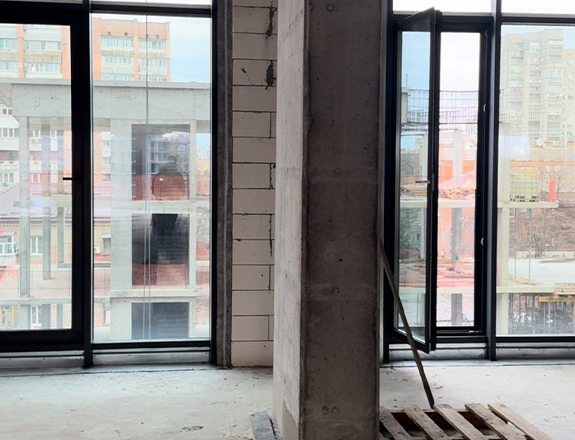

- Система вентиляції – 45%
Житлова вежа (19 пов.):
- ЗБ каркас завершено – 100%
- Виконали 25 % кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
- Виконано систему витяжної вентиляції на 95%
- Система димовидалення – 80%
- Зливова каналізація – 75%
- Каркас для пілонів та «корони» виготовлений, монтаж через тиждень
- Влаштування покрівлі – 10%
Частина історична:
- Влаштування пальового огородження котловану – 100%
- Монтаж паль – 100%
- Монтаж ростверків – 100%
- Гідроізоляція пальової огорожі – 100%
- Зворотне засипання котловану – 100%
- Зб каркас до позначки 0.000 – 100%
- Зб каркас вище за відмітку 0.000 – 85%
Стилобат:
- Монтаж експлуатуємої покрівлі – 20%
- Скульптури. Каркас виконаний, триває процес формування форми з нержавіючої сталі
- Системи водовідведення – 30%
Паркінг:
- Виконали 100% обсягу влаштування бетонних підлог
- Дренажні канали та приямки виконані повністю
- Гідроізоляція дренажних каналів – 100%
- Монтаж системи вентиляції – 100%
- Монтаж системи димовидалення паркінгу – 100%
- Приймання автоматизованих систем на об’єкті – 100%

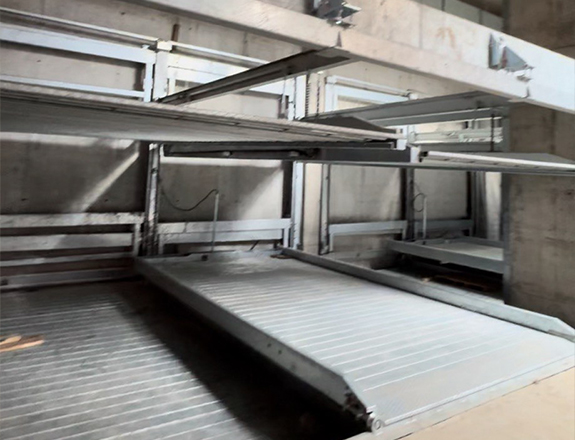

- Сортовано 85% автоматизованих паркувальних систем
- Чавунна злива – 20%
Зовнішні мережі:
- Мережі зовнішнього водопроводу та каналізації – 100%
- Слаботкові мережі (зв’язок, інтернет) – 100%
Благоустрій прилеглої території:
- Влаштування зливового лотка на стику вул. Шевченка та пров. Шевченка – 100%
- Благоустрій у районі будинку Шевченка, 22 – 100%
- Благоустрій у районі Шевченка, 47 – 100%
