Офисная башня (13 эт.):
- ЖБ каркас завершен — 100%

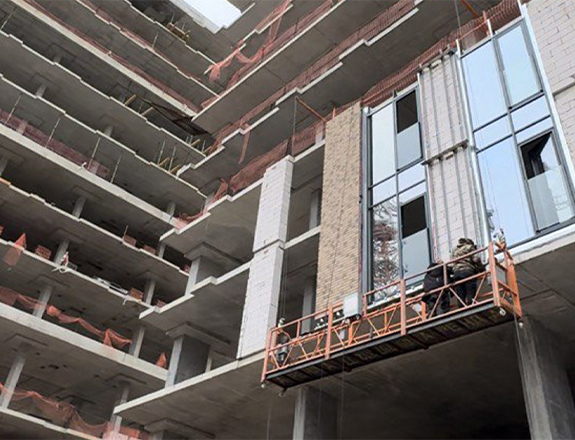

- Выполнили 20% кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)
- Ливневая канализация –65%
- Устройство кровли – 10%
Офисная башня (4 эт.):

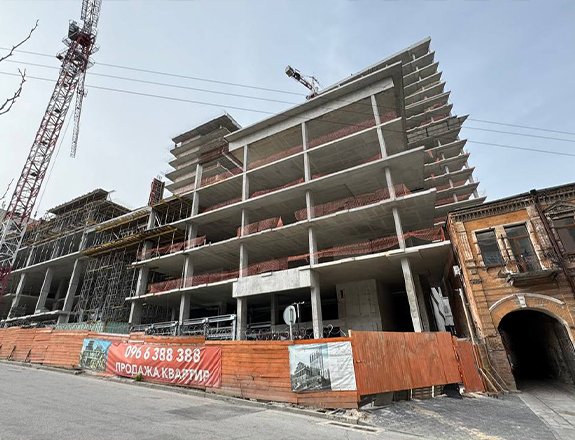

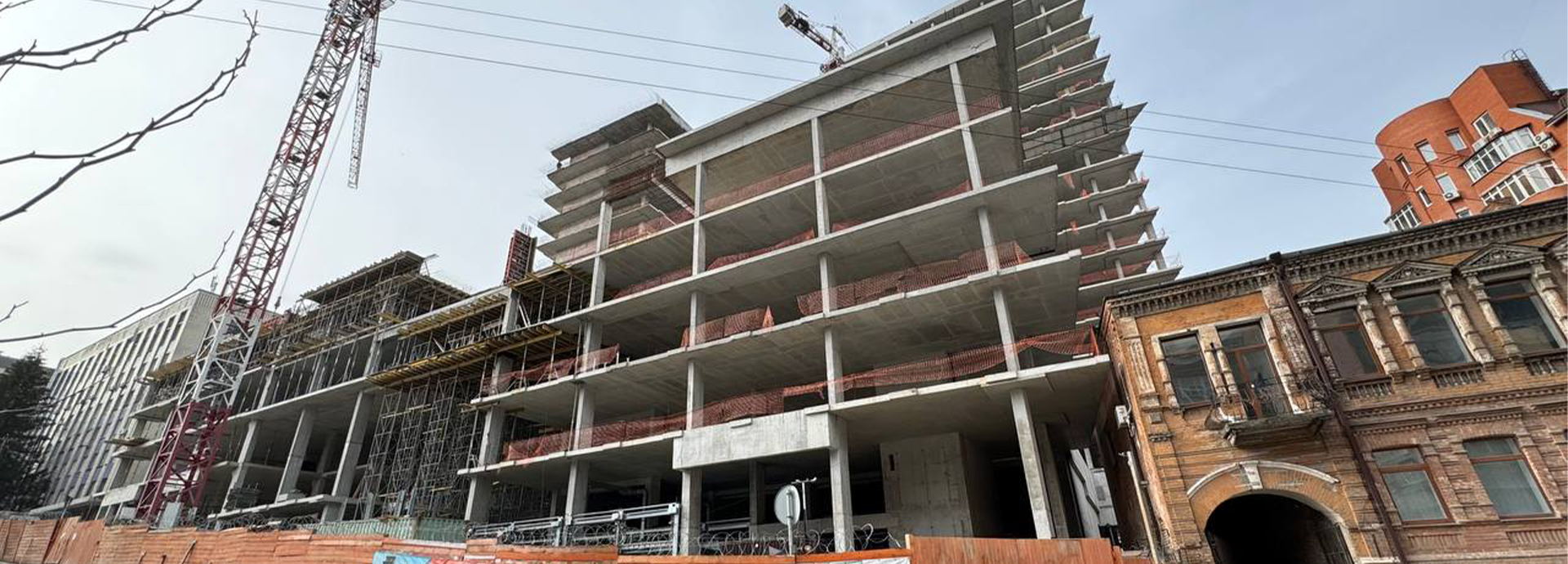

- ЖБ каркас – 90%

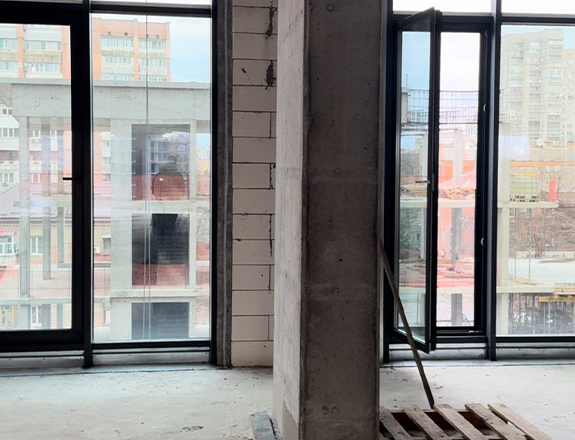

- Система вентиляции – 45%
Жилая башня (19 эт):
- ЖБ каркас завершен
- Выполнили 25 % кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)
- Выполнена система вытяжной вентиляции на 95%
- Система дымоудаления – 80%
- Ливневая канализация – 75%
- МК каркас для пиллонов и «короны» изготовлен, монтаж через неделю
- Устройство кровли – 10%
Часть историческая:
- Устройство свайного ограждения котлована – 100%
- Устройство свай 100%
- Устройство ростверков – 100%
- Гидроизоляция свайного ограждения – 100%
- Обратная засыпка котлована – 100%
- Жб каркас до отметки 0.000 – 100%
- Жб каркас выше отметки 0.000 –85%
Стилобат:
- Устройство эксплуатируемой кровли – 20%
- Скульптура. Каркас выполнен, идёт процесс формирования формы из нержавеющей стали
- Системы водоотведения – 30%
Паркинг:
- Выполнили 100% объёма устройства бетонных полов
- Дренажные каналы и приямки выполнены полностью
- Гидроизоляция дренажных каналов – 100%
- Монтаж системы вентиляции – 100%
- Монтаж системы дымоудаления паркинга – 100%
- Осуществляется приемка автоматизированных систем на объекте – 100%

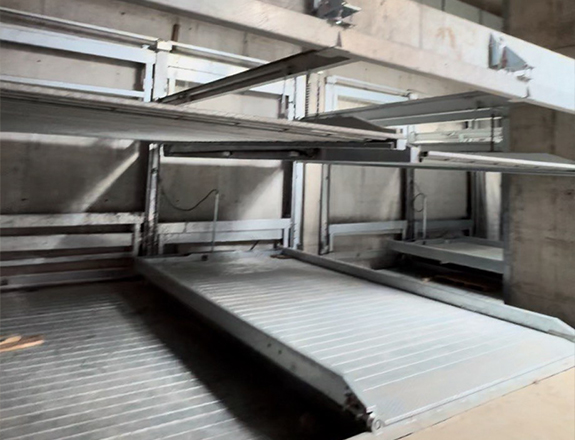

- Сортировано 85% автоматизированных парковочных систем
- Чугунная ливневая канализация – 20%
Наружные сети:
- Сети наружного водопровода и канализации – 100%
- Слаботочные сети (связь, интернет) –100%
Благоустройство прилегающей территории:
- Устройство ливневого лотка на стыке ул. Шевченко и пер. Шевченко – 100%
- Благоустройство в районе дома Шевченко, 22 – 100%
- Благоустройство в районе Шевченко,47 – 100%
