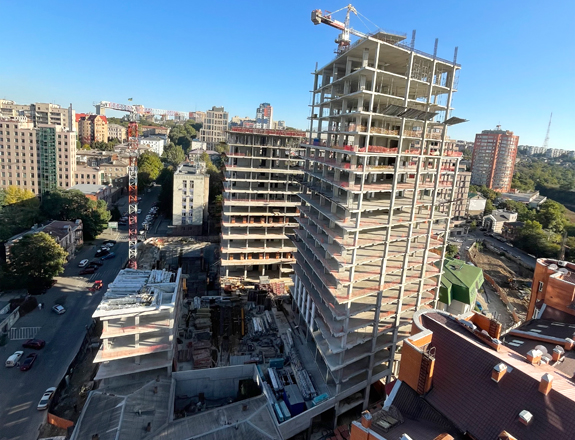

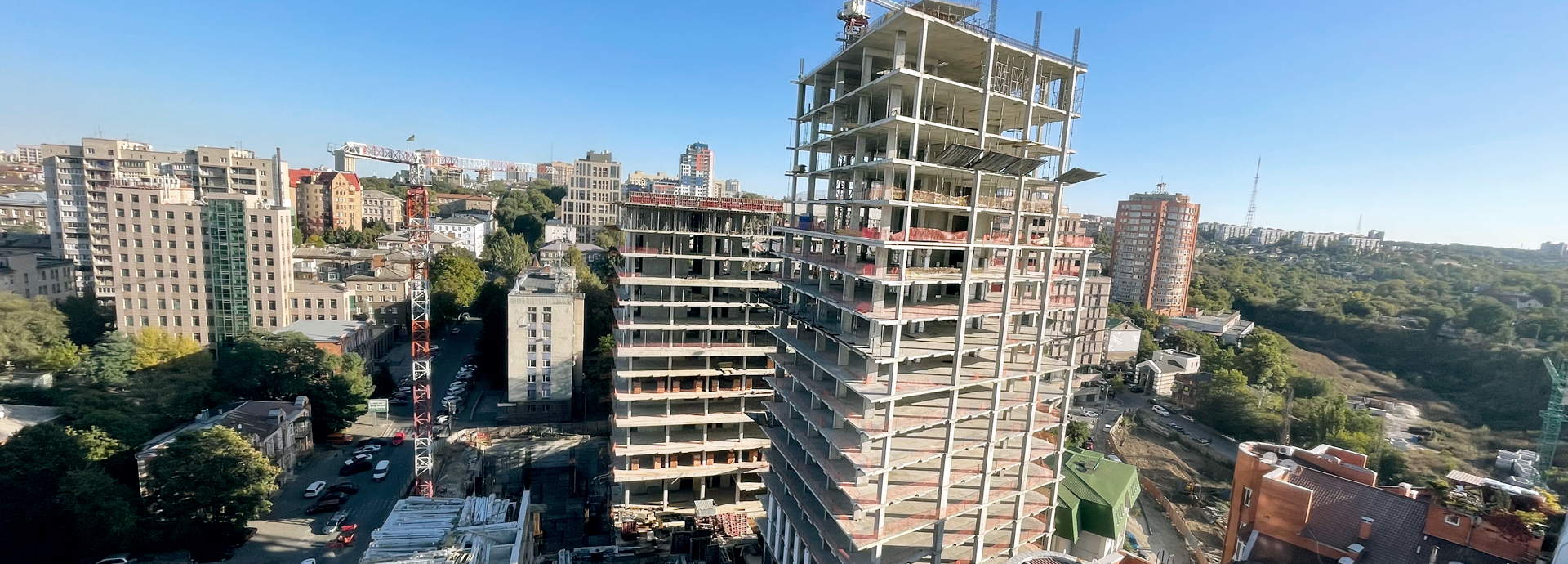

Ermolaev Center вже зріс до самої високої його позначки! 13-ти та 17-ти поверхові будівлі повністю відлиті.
Пропонуємо зазирнути на будівельний майданчик і ознайомитись з щомісячним звітом з будівництва.
Офісна вежа (13 пов.):

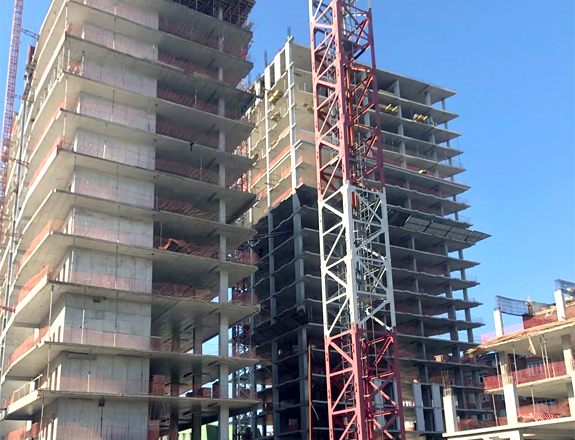

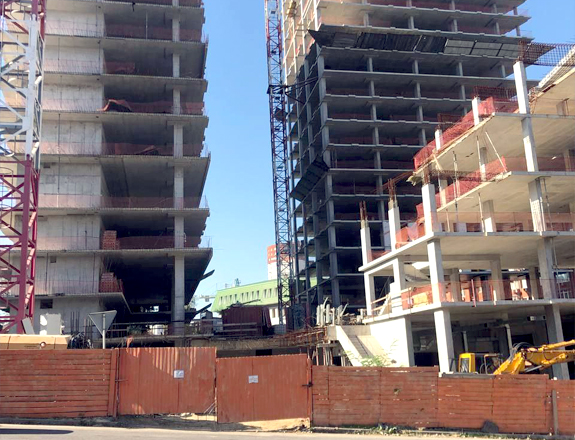

- ЗБ каркас завершено – 100%
- Виконали 15% кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
Офісна вежа (4 пов.):
- ЗБ каркас – 55%
- Система вентиляції – 45%
Житлова вежа (17 пов):
- ЗБ каркас завершено – 100%
- Виконали 20% кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
- Виконано систему витяжної вентиляції на 95%
- Система димовидалення – 20%
Частина історична:
- Влаштування пальового огородження котловану – 100%
- Пристрій паль 100%
- Пристрій ростверків – 100%
- Гідроізоляція пальової огорожі – 100%
- Зворотне засипання котловану – 100%
- Зб каркас до позначки 0.000 – 60%
Стилобат:
- Підготовчі роботи до влаштування експлуатованої покрівлі та влаштування водовідведення
- Скульптури. Каркас виконаний, триває процес формування форми з нержавіючої сталі
Паркінг:
- Виконали 85% обсягу влаштування бетонних підлог
- Дренажні канали та приямки виконані повністю
- Гідроізоляція дренажних каналів – 100%
- Монтаж системи вентиляції – 90%
- Монтаж системи димовидалення паркінгу – 80%
- Здійснюється приймання автоматизованих систем на об’єкті – 100%
- Роботи з монтажу автоматизованих паркувальних систем розпочнуться 01.11.23
Зовнішні мережі
- Мережі зовнішнього водопроводу та каналізації – 100%
- Слаботкові мережі (зв’язок, інтернет) –95%
Благоустрій прилеглої території:
- Влаштування зливового лотка на стику вул. Шевченка та пров. Шевченка – 100%
- Благоустрій у районі будинку Шевченка, 22 – 100%
- Благоустрій у районі Шевченка, 47 – 85%
