Отчет со строительной площадки по состоянию на 13.10.23

24 Янв 2024

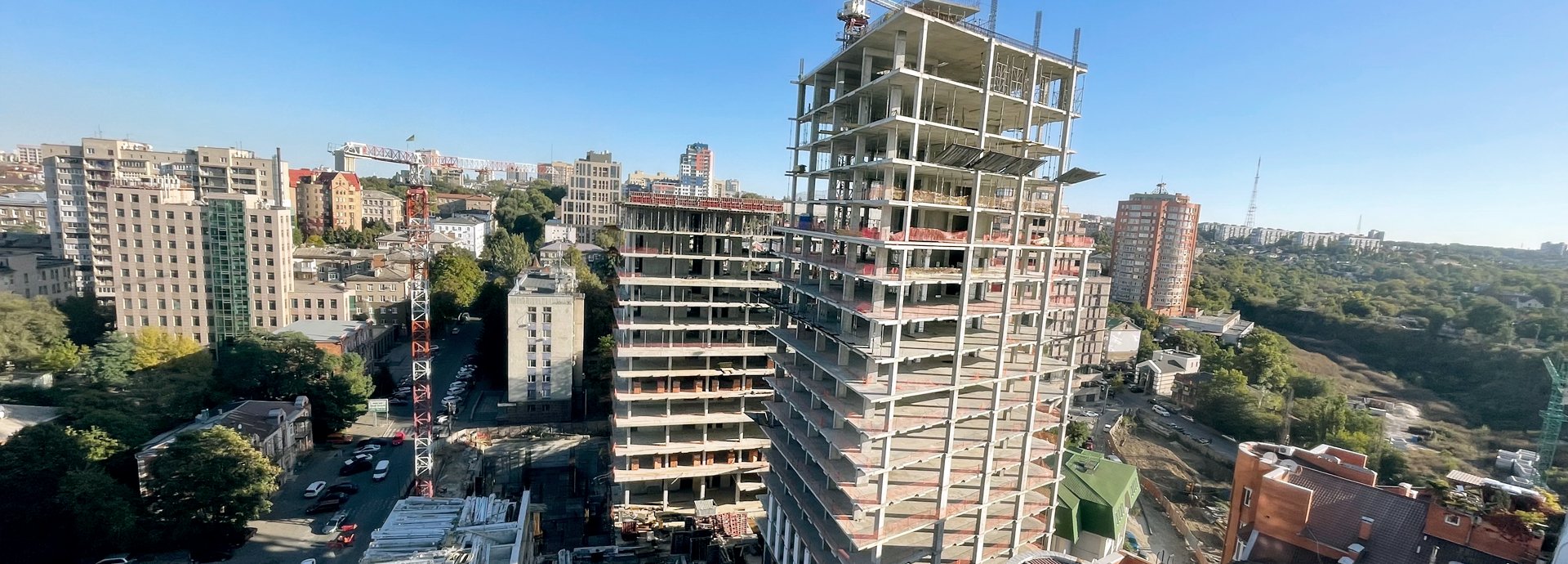

Ermolaev Center уже вырос до самой высокой его отметки! 13-ти и 17-ти этажные здания полностью отлиты.
Предлагаем заглянуть на строительную площадку и ознакомиться с ежемесячным отчетом по строительству.

Офисная башня (13 эт.):

  • ЖБ каркас завершен

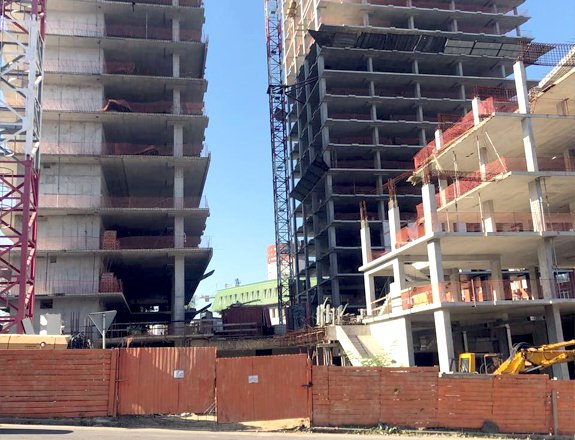

  • Выполнили 15% кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)

Офисная башня (4 эт.):

  • ЖБ каркас – 55%
  • Система вентиляции – 45%

Жилая башня (17 эт.):

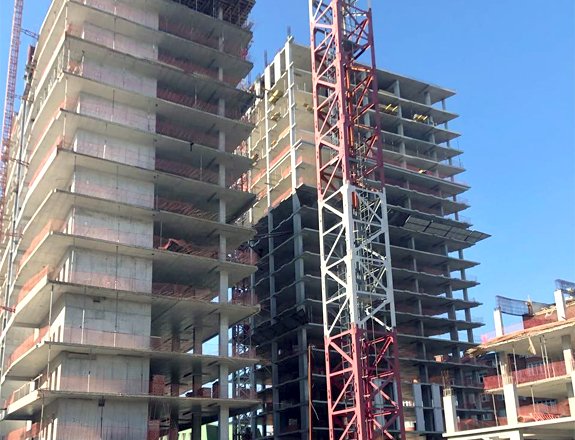

  • ЖБ каркас завершен
  • Выполнили 20 % кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)
  • Выполнена система вытяжной вентиляции на 95%
  • Система дымоудаления – 20%

Часть историческая:

  • Устройство свайного ограждения котлована – 100%
  • Устройство свай 100%
  • Устройство  ростверков – 100%
  • Гидроизоляция свайного ограждения – 100%
  • Обратная засыпка котлована – 100%
  • Жб каркас до отметки 0.000 – 60%

Стилобат

  • Подготовительные работы к устройству эксплуатируемой кровли и устройству водоотведения
  • Скульптура. Каркас выполнен, идёт процесс формирования формы из нержавеющей стали

Паркинг

  • Выполнили 85% объёма устройства бетонных полов
  • Дренажные каналы и приямки выполнены полностью
  • Гидроизоляция дренажных каналов – 100%
  • Монтаж системы вентиляции – 90%
  • Монтаж системы дымоудаления паркинга – 80%
  • Осуществляется приемка автоматизированных систем на объекте – 100%
  • Работы по монтажу автоматизированных парковочных систем начнутся 01.11.23

Наружные сети:

  • Сети наружного водопровода и канализации – 100%
  • Слаботочные сети (связь, интернет) – 95%

Благоустройство прилегающей территории:

  • Устройство ливневого лотка на стыке ул. Шевченко и пер. Шевченко – 100%
  • Благоустройство в районе дома Шевченко, 22 – 100%
  • Благоустройство в районе Шевченко,47 – 85%
