Звіт з будівельного майданчика станом на 15.01.24

16 Jan 2024

Пропонуємо зазирнути на будівельний майданчик і ознайомитись з щомісячним звітом з будівництва.

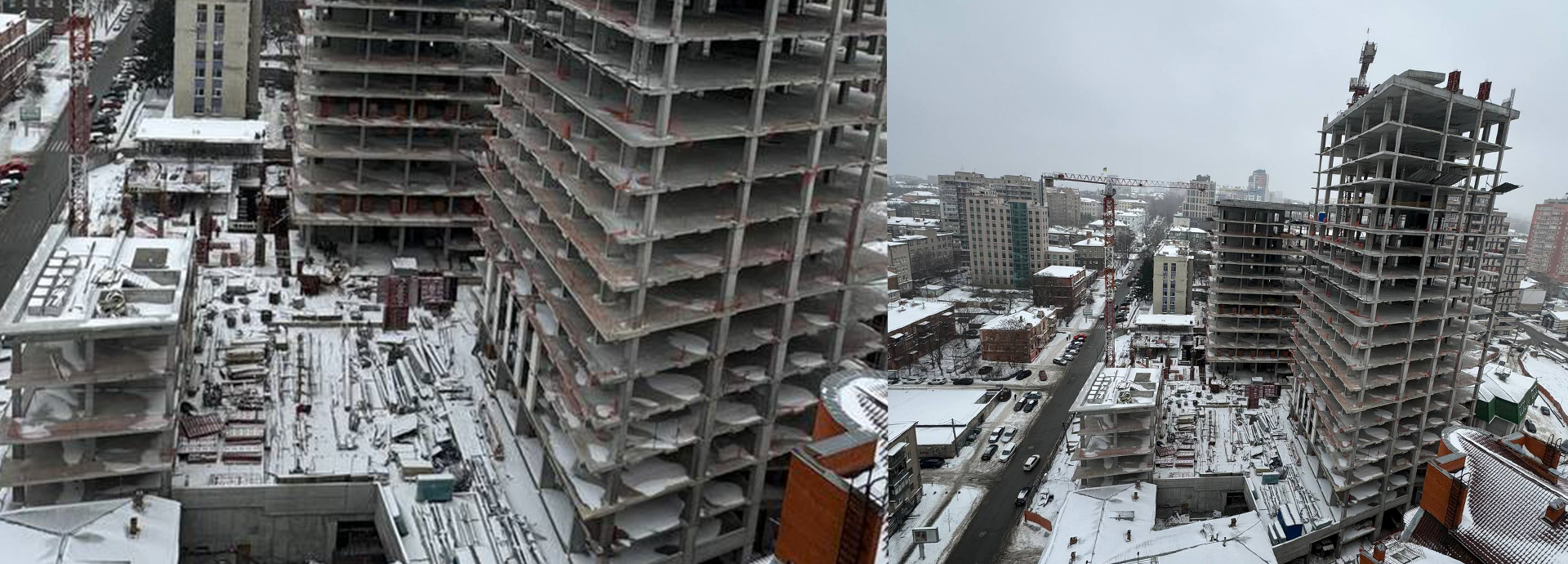

Офісна вежа (13 пов.):

  • ЗБ каркас – завершено
  • Виконано 20% робіт по кладці (формування комунікаційних шахт із силікатного та керамічного кирпича)

Офісна вежа (4 пов.):

  • ЗБ каркас – 75%
  • Система вентиляції – 45%

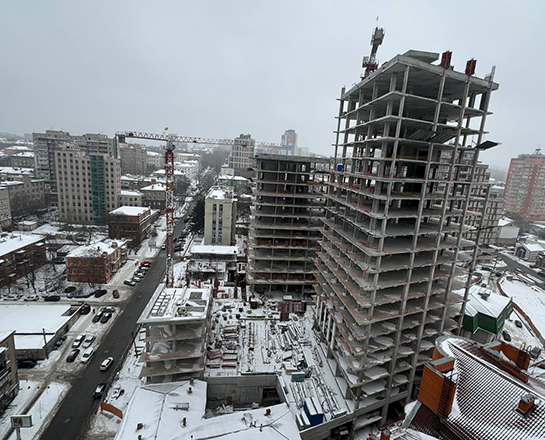

Житлова вежа (17 пов):

  • ЗБ каркас – завершено
  • Виконано – 25 % робіт кладок (формування комунікаційних шахт із силікатної та керамічної цегли)
  • Виконано систему витяжної вентиляції на 95%.
  • Система димовидалення – 80%

Частина історична:

  • Влаштування пальового огородження котловану – 100%
  • Монтаж палей –  100%
  • Монтаж ростверків – 100%
  • Гідроізоляція пальової огорожі – 100%
  • Зворотне засипання котловану – 100%
  • Зб каркас до позначки 0.000 – 100%
  • Зб каркас вище за відмітку 0.000 – 45%

Стилобат:

  • Підготовчі роботи до влаштування експлуатуємої покрівлі.
  • Скульптури. Каркас виконаний, йде процес формування форми із нержавіючої сталі.
  • Системи водовідведення – 15%

Паркінг:

  • Виконали 85% обсягу влаштування бетонної підлоги.
  • Дренажні канали та приямки виконані повністю.
  • Гідроізоляція дренажних каналів – 100%
  • Монтаж системи вентиляції – 100%
  • Монтаж системи димовидалення паркінгу – 100%
  • Здійснюється приймання автоматизованих систем на об’єкті – 100%
  • Змонтовано 45% автоматизованих паркувальних систем

Зовнішні мережі:

  • Мережі зовнішнього водопроводу та каналізації – 100%
  • Слаботкові мережі (зв’язок, інтернет)  – 100%

Благоустрій прилеглої території:

  • Влаштування зливового лотка на стику вул. Шевченка та пров. Шевченка – 100%
  • Благоустрій у районі будинку Шевченка, 22 – 100%
  • Благоустрій у районі Шевченка, 47 – 90%
