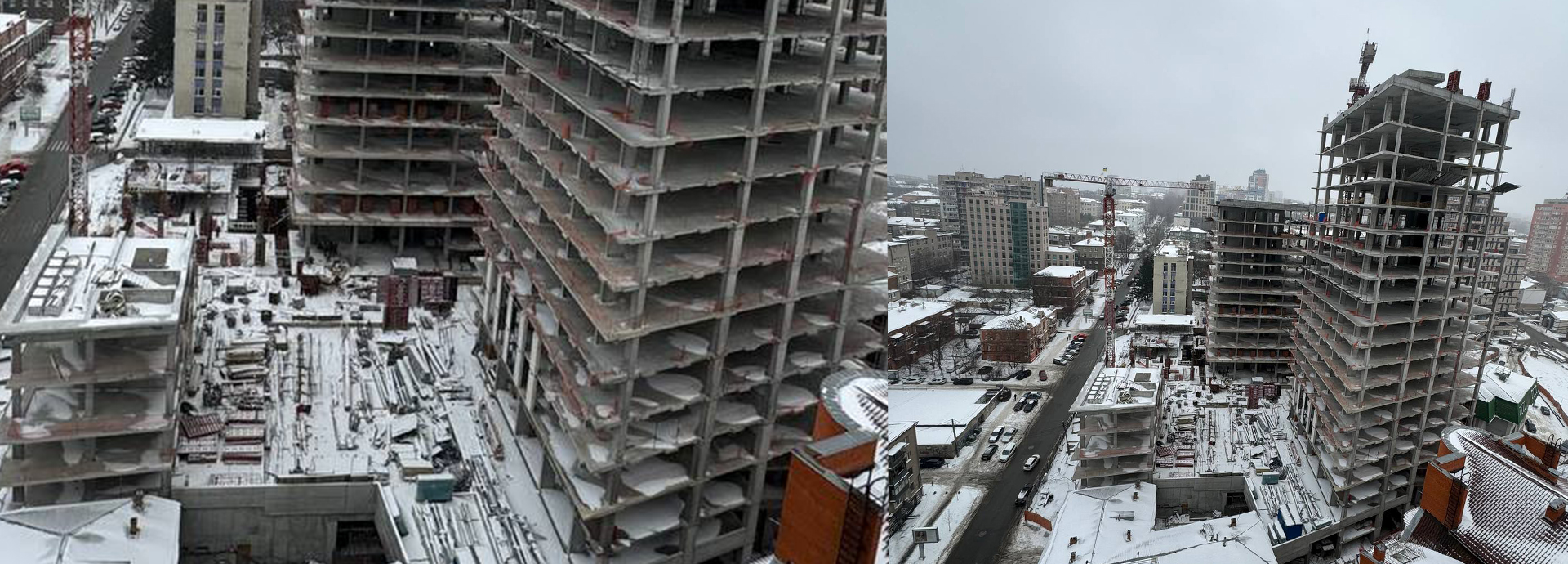

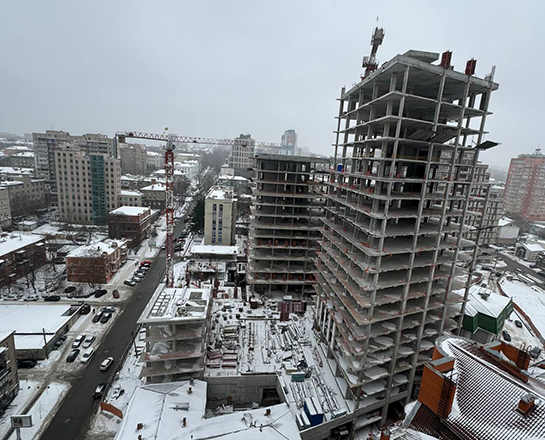

Офисная башня (13 эт.):
- ЖБ каркас завершен
- Выполнено 20% кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)
Офисная башня (4 эт.):
- ЖБ каркас – 75%
- Система вентиляции – 45%
Жилая башня (17 эт.):
- ЖБ каркас завершен — 100%
- Выполнено 25% кладочных работ (формирование коммуникационных шахт из силикатного и керамического кирпича)
- Выполнена система вытяжной вентиляции на 95%
- Система дымоудаления – 80%
Часть историческая:
- Устройство свайного ограждения котлована – 100%
- Устройство свай 100%
- Устройство ростверков – 100%
- Гидроизоляция свайного ограждения – 100%
- Обратная засыпка котлована – 100%
- Жб каркас до отметки 0.000 – 100%
- Жб каркас выше отметки 0.000 – 45%
Стилобат
- Подготовительные работы к устройству эксплуатируемой кровли
- Скульптура. Каркас выполнен, идёт процесс формирования формы из нержавеющей стали
- Системы водоотведения – 15%
Паркинг:
- Выполнили 85% объёма устройства бетонных полов
- Дренажные каналы и приямки выполнены полностью
- Гидроизоляция дренажных каналов – 100%
- Монтаж системы вентиляции – 100%
- Монтаж системы дымоудаления паркинга – 100%
- Осуществляется приемка автоматизированных систем на объекте – 100%
- Сортировано 45% автоматизированных парковочных систем
Наружные сети
- Сети наружного водопровода и канализации – 100%
- Слаботочные сети (связь, интернет) –100%
Благоустройство прилегающей территории:
- Устройство ливневого лотка на стыке ул. Шевченко и пер. Шевченко – 100%
- Благоустройство в районе дома Шевченко, 22 – 100%
- Благоустройство в районе Шевченко,47 – 90%
